T様邸新築工事
設計:辻野建築設計事務所 施工:株式会社横川組
地域別|すべて
T様邸新築工事完成
高岡市のT様邸が完成しました。杉の下見板張りに洋風のエッセンスを加えた外観+内部にはアンティークな照明や埋め込みの装飾タイル等を散りばめた遊び心ある空間がこだわりを感じます。生活する身の回りに好きなものを添わせておくことは、心に安心感とやすらぎを与えてくれますね!すべての完成写真をフォトギャラリーより是非ご覧ください!
建築中レポート
- 1. 2022年04月25日
-
T様邸新築工事
高岡市の旧福岡町にT様邸の新築工事を、ご縁を頂き請け負わせていただくこととなりました。若夫婦の新生活を応援するべく、令和4年度秋頃の完成に向けてお施主様と共に創り上げていく所存です。よろしくお願い致します。
- 2. 2022年04月28日
-
地縄張り
地縄を張り建物の位置出しを行いました。見ての通り場所は見晴らしのいい、とても静かな地域です。新たな生活を送るための、大切なお手伝いをさせていただくご縁に感謝いたします。
- 3. 2022年04月30日
-
地盤調査
地盤調査中。。。
改良工事は想定内ではありますが、どうかその想定内であることを願いつつ(^^;
- 4. 2022年05月21日
-
敷地境界丁張
敷地境界の擁壁を設置するための丁張がかけられました。
- 5. 2022年05月25日
-
敷地境界掘削
敷地境界の擁壁を設置するための掘削工事が始まりました。
- 6. 2022年06月01日
-
擁壁工事
擁壁の型枠・配筋工事を行っています。
- 7. 2022年06月07日
-
擁壁工事
擁壁コンクリート打設完了。雨がちらついていたので上部にはビニール養生が施されています。
- 8. 2022年06月11日
-
擁壁工事
養生期間を経て型枠をばらし、埋め戻しまで完了しました。敷地形状がこれではっきりとわかります。
- 9. 2022年06月12日
-
地鎮祭
工事中の安全と、T様ご家族のご繁栄を願って地鎮祭を執り行いました。
- 10. 2022年06月15日
-
地盤改良工事
地盤調査の結果、改良が必要とのことで本日は地盤改良工事を行っています。砕石柱状パイル(ハイスピード工法)工法で、文字通り柱状部分がセメント系ではなく砕石で、硬い岩盤と基礎を強固に支持いたします。産廃が発生しない、音が静か、ということのほかハイスピード工法といって工期が速いというメリットがあります。
- 11. 2022年06月20日
-
基礎工事
基礎工事が着工いたしました。暑い日が続きますが、塩分水分補給を怠らずにご安全に作業をお願い致します。
- 12. 2022年06月23日
-
基礎工事
ベタ基礎の砕石事業が完了しました。このタイミングで、地鎮祭の時に頂いた鎮物を家の中心部分となる場所に埋めます。鎮物とは土地の神様を和め鎮める為にお供えするもので、工事の安全をはじめご家族の安穏と幸福を祈念します。
- 13. 2022年06月28日
-

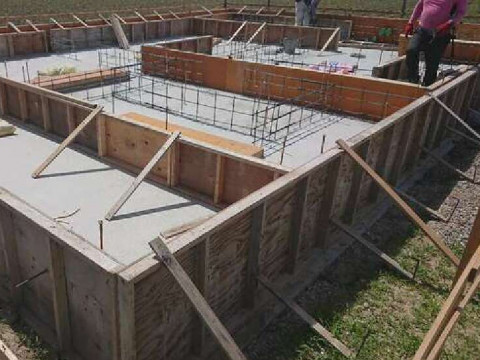

基礎工事
外周部型枠および基礎底板の配筋が行われています。いつも現場を綺麗にしていただきありがとうございます。
- 14. 2022年06月29日
-
基礎工事
ベタ基礎の底板コンクリートを打設しています。作業をしている職人さんの空調服は今の時代必須となりましたね。連日、猛暑日が続きますが、作業前には塩分・水分・栄養補給をお忘れなく❣
- 15. 2022年06月30日
-
基礎工事
内部立上り型枠工事が始まりました。
- 16. 2022年07月03日
-
基礎工事
立上り型枠が完了しました。
- 17. 2022年07月04日
-
基礎工事
立上りコンクリート打設中。南砺市のほうは時折スコールのような雨も降りましたが、現場のある高岡(福岡)はどうだったんでしょうか?
- 18. 2022年07月08日
-
基礎工事
養生期間を経て基礎立ち上がり型枠を解体しました。基礎は綺麗に仕上がっています❣
- 19. 2022年07月11日
-
材料検査
設計事務所様の立会いの下、材料検査を行いました。建方に向けて準備が着々と進んでいます。
- 20. 2022年07月21日
-
木工事
7/25建方に向けて、木工事が本格化してきました。現場は土台が伏せ終わり垂木止めを行っているところです。来週からは晴れの日が続きそうですね❣
- 21. 2022年07月23日
-
足場工事
25日建方に向け準備が整いました。月曜日、晴れますように!
- 22. 2022年07月25日
-
建方
今日は建方です。ミーティング後、棟梁とお施主様で建物の四方をお酒と塩でお清めし安全祈願を行いました。朝一には雨がぱらつきましたが、午後からもはっきりしない天気が続くようです。今日一日、安全第一で作業をお願いします。
- 23. 2022年07月25日
-
建方
二階の床梁まで完了しました。
- 24. 2022年07月25日
-
建方
上棟を終え、野地板張りまで進むことが出来ました。
- 25. 2022年07月25日
-
上棟式
無事、上棟式を終えることができました。心配された天気も荒れることなく、暑い1日ではありましたが仕事のほうは大変よく進みました。手際よく、安全第一で進めていただいた棟梁をはじめ大工の皆さん、今日1日ありがとうございました。そして、お施主様及びご家族の皆様、本日はまことにおめでとうございました。
- 26. 2022年07月27日
-
屋根工事
屋根は瓦ではなく板金工事となります。そのため下地材には吸音に役立つシージングボードを使います。
- 27. 2022年07月29日
-
外壁工事
外壁の仕上げ材は杉の板張りになります。板金の下地材、吸音目的としてよく使われるシージングボードですが、今回もこちらを使っています。サッシも取り付いて、お家の全体像がはっきりとわかるようになってきました。
- 28. 2022年08月04日
-
外壁工事
タイペックシルバー施工中です。銀色なのは理由があって、夏の熱射を軽減する役割があります。
- 29. 2022年08月06日
-
外壁工事
シルバータイペックが完了しました。この後断熱材を施工すれば、職人方々の作業環境もぐっと上がります!
- 30. 2022年08月08日
-
板金工事
屋根は鮮やかなグリーンの縦ハゼ葺きです。外壁と合わせると、どことなくコテージのような優しい雰囲気のお家に仕上がる予定です。
- 31. 2022年08月10日
-
外壁工事
外壁下地が取り付いています。外壁は横張りの杉板なので今回は縦胴縁ですね。この胴縁と胴縁の間が外壁側の通気層となるわけです。
- 32. 2022年08月10日
-
断熱下準備
吹付断熱を行うための下準備として、屋根垂木下にシートを貼ってあります。これは屋根に通気層を確保し、断熱層の中での結露防止の役割を果たします。住宅の高寿命化という観点からはかなり重要な工程となります。
- 33. 2022年08月12日
-
断熱工事
現場発泡ウレタン断熱材を吹き付けました。盆明けからは涼しい環境で作業できそうです!
- 34. 2022年08月24日
-
木工事
内部では着々と木工事が進んでいます。ただいま天井下地を施工中。続いて壁下地へと移っていきます。
- 35. 2022年08月28日
-
外壁工事
外壁の杉板を貼り始めました。板金と比べメンテナンスはかかりますが、田園になじむ優しい雰囲気の佇まいに仕上がると思います❣
- 36. 2022年09月03日
-
外壁工事
外壁工事が進んでいます。サイディングや板金と違い、無垢材の板を一枚一枚、丁寧に張り上げていくので時間がかかります。今日の時点で7割方完了かな?
- 37. 2022年09月07日
-
外壁工事
外壁の板張りが完了しました。ちょっとわかり辛いですが、杢目を生かし明るい色に塗装された外壁は周囲の建物から見ても、もひときわ目を引きます❣
- 38. 2022年09月10日
-
木工事
内装はボード張りの段階に来ています。各お部屋の形もはっきりとわかるようになってきました。
- 39. 2022年09月14日
-
安全パトロール
弊社と弊社協力会(仙栄会)で安全パトロールを行いました。足場の不備が一点と、足場上に資材を置きっぱなしにしていた点が見受けられました。このくらい…と思うことでも危険の芽を摘み取り事故を未然に防ぐことが大事です。監督、職人さん協力してどこよりも安全な現場を構築しましょう。
- 40. 2022年09月17日
-
木工事
ここはリビングからキッチンを向いたところ。まだ下地だけですが形が見えてきましたね~。ワクワクしてきます♪
- 41. 2022年09月24日
-
木工事
階段設置中。各お部屋はそれぞれ形をあらわし、イメージがわいてきました。
- 42. 2022年10月04日
-
木工事
場所は階段室ですが、このように手すりが付くところに下地補強をしています。他にも棚が付く所やエアコンのつくところ、壁掛けテレビ等が付く場所などが補強下地が必要になってきます。つまり、石膏ボードを張る前にお施主様と、固定が必要な家具など生活様式についてしっかりと打合せしなくてはいけません。
- 43. 2022年10月09日
-
塗装工事
キッチンの立ち上がり壁笠木を塗装中。何やら四角い切り欠きがありますが…、さて、これは何になるのでしょうか?
- 44. 2022年10月19日
-
内装工事
室内はクロス工事が進んでいます。写真では写ってませんが、設備機器も設置済みで、現場は最後の追い込みの段階に入りました。
- 45. 2022年10月21日
-
塗装工事
外部手摺を塗装中。のどかな外の景色に溶け込み、木のぬくもりを感じる優しい外観に仕上がってきました。
- 46. 2022年10月22日
-
外部ステップ装飾
玄関ポーチへのステップに、お施主様ご自身の手で遊び心を加えています。ただのコンクリートの階段が一気に華やかになりました。仕上がりが楽しみですね!
- 47. 2022年10月22日
-
キッチン腰壁笠木装飾
先日レポートに書き留めた腰壁の笠木にデザインタイルを埋め込んでいます。こちらもお施主様の手で設置。
- 48. 2022年10月31日
-
お引渡し前クリーニング
お引渡し前のクリーニングが完了しました。画像はキッチンを正面にしたLDK。モダンな色合いとスタイリッシュな照明が目を惹きます。この後は、11/2(水)土木完了検査、11/4(金)午後2時より、社内検査・設計事務所検査・お施主様検査、の流れになります。
- 49. 2022年11月01日
-
完成
随所に好きなものと遊び心に囲まれたT様邸が完成しました。完成写真はフォトギャラリーに数多く掲載します。どうぞご覧ください!
