南砺市井波I様邸新築工事
地域別|すべて
生活らくらく♪平屋のBEシステムの家 完成
生活らくらく♪平屋のBEシステムの家 が完成いたしました。お施主様のご要望通り、畳中心のお部屋が多く、また、どことなく以前暮らされていた雰囲気を引き継ぐ懐かしい空間を再現しました。斬新なデザイン・・・ではありませんが、お施主様の望む姿、形は100人いれば100通りあるように、当社ではお施主様の思いを優先しながら共に創り上げるスタイルをとっています。当社設計の対応はいかがでしたでしょうか?
既にお家はBEシステムが稼働しており、どの部屋においても快適な温度を保っています。これから冬を迎えますが、今までとは全く違った生活環境になると思います!冬の生活を存分にお楽しみください❣
建築中レポート
- 1. 2023年03月27日
-
着工
生活らくらく♪平屋のBEシステムの家 が着工しました。と言ってもまだ地盤調査の段階ですが。11月末頃のお引渡しに向けて準備を進めていきます!目の前は通学路にもあたる為、工事中は細心の注意を払って施工させていただきます。よろしくお願い致します。
- 2. 2023年05月13日
-
地鎮祭
穏やかな天候の元、工事中の安全祈願とご家族のご繁栄を願って地鎮祭を執り行いました。近隣の皆様には御不便をおかけいたしますが、何卒よろしくお願い申し上げます。
- 3. 2023年05月20日
-
擁壁工事
隣地境界とは高低差があり、現場打コンクリートにて擁壁を設置します。配筋工事が済んだところです。
- 4. 2023年05月27日
-
擁壁工事
脱枠を終え擁壁部分が顔を表しました。
- 5. 2023年05月27日
-
根切
住宅部分の基礎工事(根切り)が始まっています。ご安全に❣
- 6. 2023年06月05日
-
基礎工事
砕石の転圧を行っています。季節は夏の色が濃くなってきました。熱中症に注意です!
- 7. 2023年06月06日
-
基礎工事

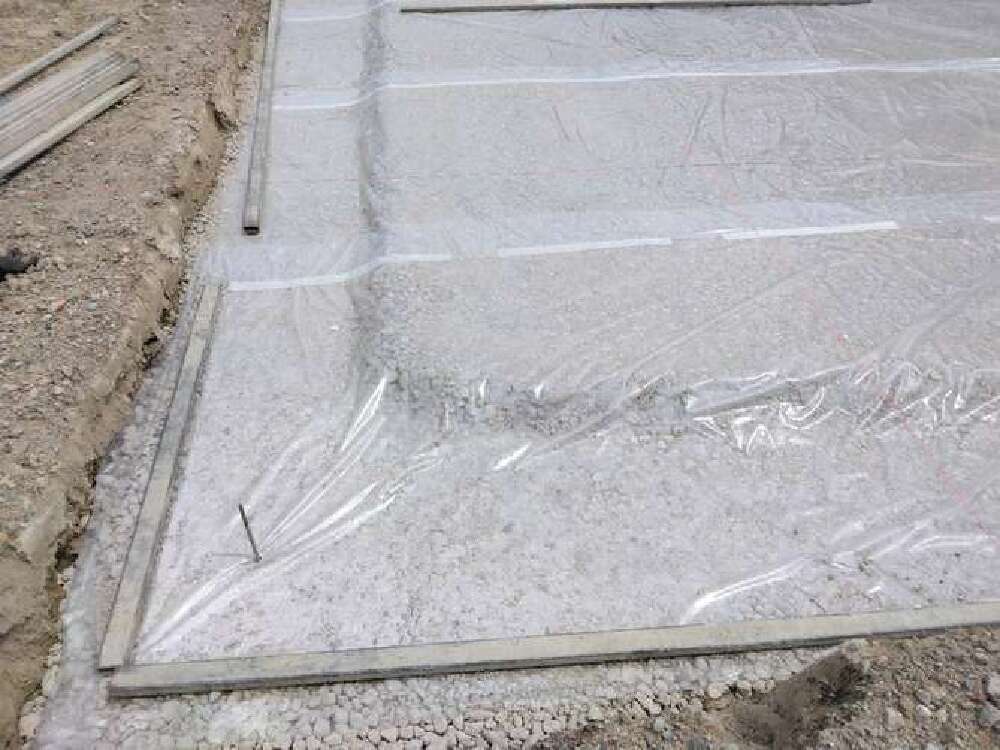

転圧終了後、床下に湿気が上がらないようにするための防湿シートを敷きこみます。
- 8. 2023年06月07日
-
基礎工事
捨てコン打設中…
現場は着々と進んでいます!
- 9. 2023年06月14日
-
基礎工事
外周部型枠、底板の断熱材敷き込みが始まっています。BEシステムの熱を逃さない大切な工程です。
- 10. 2023年06月19日
-
基礎工事
基礎底板(ベタ基礎)の配筋を行っています。梅雨時期となりまとわりつくような暑さが続いています。熱中症には充分にご注意を!
- 11. 2023年06月21日
-
基礎工事
ベース配筋工事が進んでいます。配筋が終われば、配筋検査の上、ベースコンクリート打設を行います。
- 12. 2023年06月28日
-
基礎工事
基礎ベースコンクリート打設工事を行っています。
- 13. 2023年07月05日
-
布基礎打設
布基礎コンクリートを打設しております。梅雨明けも近いのか、外はかなり蒸し暑くなってきました。
- 14. 2023年07月10日
-
基礎全景
布の型枠が外れ、基礎の全景が見えてきました。BEシステムの家はここからもう一工程があります!
- 15. 2023年07月12日
-
BE配管
真夏(まだ梅雨?)のBE配管施工は、弊社社員と設備工で協力して行いました。いつもながら、BE 配管にはみんなそれぞれ仕事を抱えているにもかかわらず、どんな時でも駆けつけて来てくれます。大変ありがたいですね。昼からはスコールのような雨が降りましたが、その雨にも会うことなく午前中で完了‼️
おかげさまで、大変きれいに配管を行うことができました。ありがとうございました♪
- 16. 2023年07月15日
-
蓄熱層コンクリート打設
雨を予測して一日ずらしての蓄熱層コンクリート打設を行いました。実はこの蓄熱層の生コン打設工事は、雨は大敵。床下が粉っぽくなって後々大変なんです!狙い通り雨も降らず仕上がりもきれいになりました!
- 17. 2023年07月17日
-
木工事
基礎工事が完了し現場は24日上棟を目標に本格的に大工の乗り込みが始まりました。連日猛暑の中の作業となります。休憩と水分塩分補給はこまめにお願いします。ご安全に!
- 18. 2023年07月20日
-
防蟻処理
身体に害がなく、且つ持続効果の高いホウ酸系の防蟻処理を行っています。
- 19. 2023年07月24日
-
建方
本日建方です。朝からとても暑く、猛暑日予報も出ています。熱中症対策は十分にとって安全作業よろしくお願い致します。
- 20. 2023年07月24日
-
建方
道行く方々“大きい家ですねー!”と、一様におっしゃっておられました。
今日は垂木伏せまで完了。
暑い中大変ご苦労様でした!
- 21. 2023年07月31日
-
瓦工事
屋根に瓦が荷揚げされました。この時期屋根の瓦工事は本当に体力的にキツイと思います。無理をせず休みながら作業のほうをお願い致します。

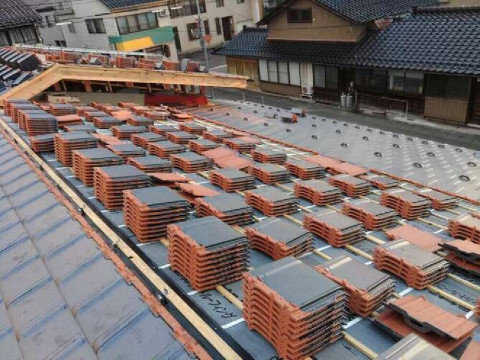

- 22. 2023年08月03日
-
屋根工事
瓦工事が進んでいます。整然と並んでいて気持ちがいいですね!とても暑いので慌てず急がず、体調管理しながら作業お願いします。
- 23. 2023年08月04日
-
外壁工事
外壁下地はタイガーEXボードを使用しています。施工要領書通りの釘のピッチを守ることで非常に粘りのある耐力壁構造となります。
- 24. 2023年08月08日
-
防蟻工事
ホウ酸系防蟻材を塗布しています。揮発性が無く永くとどまるので数年後に何度も塗りなおす必要はありません。また農薬系ではないので体に優しい防蟻材です。
- 25. 2023年08月10日
-
木工事
内部では木工事が着々と進んでいます。これから断熱工事に移るための下準備に入ります。
- 26. 2023年08月17日
-
屋根工事
瓦工事が完了しました。7月中旬から続く猛暑続きで瓦職人も大変だったと思います。綺麗なお仕事ありがとうございました!
- 27. 2023年08月19日
-
断熱工事
ピンクの裸グラスウール120㎜が壁一面に充填されました。プラス、気密シートで一年を通して安定して乾燥した断熱層を守ります。断熱層はこの気密工事がとても重要で、湿気の移動によって躯体内の断熱層が著しく性能が落ちてしまいます。隅々まで目張りしてあるのはそのためなんですね!次回、天井下地を行ってから、天井断熱工事に移ります。
- 28. 2023年08月19日
-
断熱工事
梁廻り気密処理
- 29. 2023年08月19日
-
断熱工事
土台廻り気密処理
- 30. 2023年08月19日
-
断熱工事
スリーブ廻り気密処理
- 31. 2023年08月19日
-
断熱工事
窓周り気密処理
- 32. 2023年08月19日
-
断熱工事
断熱材充填後。隙間なくびっしりと充填されています。
- 33. 2023年08月24日
-
木工事
天井下地を行い、吹込み断熱を行うための下準備を行っています。この後照明器具配線等を行い、断熱工事に入ります。
- 34. 2023年08月30日
-
木工事
内部木下地が進んでいます。壁の下地は通気層を設けているため縦胴縁を行った後の横胴縁となります。
- 35. 2023年09月06日
-
天井断熱準備
天井吹込み断熱の準備に入りました。気密シートを張っていきます。下がり壁部分にも断熱材を挿入し、吹込みの“欠け”が無いよう気を配ります。
- 36. 2023年09月11日
-
木工事
内部天井に石膏ボードを施工していってます。断熱施工はクロス前に行う予定。10月に入ってからになる予定です。
- 37. 2023年09月14日
-
外壁工事
ちょっと暗いですが、外壁板金工事も進んでいます。明るい茶色の外壁はお客様のこだわりです!
- 38. 2023年09月14日
-
玄関軒天
玄関の軒天に米杉羽目板を張りました。細かい木目が美しく耐候性もあり人気の横川組オリジナル羽目板ですが、米杉材料が入らなくなり今では生産をしていない貴重な羽目板です。在庫あるのみとなっています。気になる方はお早めに!
- 39. 2023年09月21日
-
木工事
床フローリングの施工が始まっています。仕上げ材となる部分で一番初めに施工する箇所です。
- 40. 2023年09月25日
-
足場撤去
足場を撤去いたしました。様々な工種の皆さんが使う足場は工事を進めていくことはもとより、何より安全第一を最優先したものでないといけません。足場のかかっている現場を常時抱えている工務店として、常に安全意識を持って見回りたいと思います。
- 41. 2023年09月28日
-
大工工事
床下からの通気口です。この通気口を窓の位置に配置し、冬場のコールドドラフトを防ぎます。
- 42. 2023年10月03日
-
内装工事
内部はボード張りが進んでいます。天井、壁のボードが張り終わったら天井断熱材の吹込みに入ります。
- 43. 2023年10月04日
-
外構工事
同時進行で外部土間工事のほうも進んでいます。画像は鋤取りが終わった段階。
- 44. 2023年10月07日
-

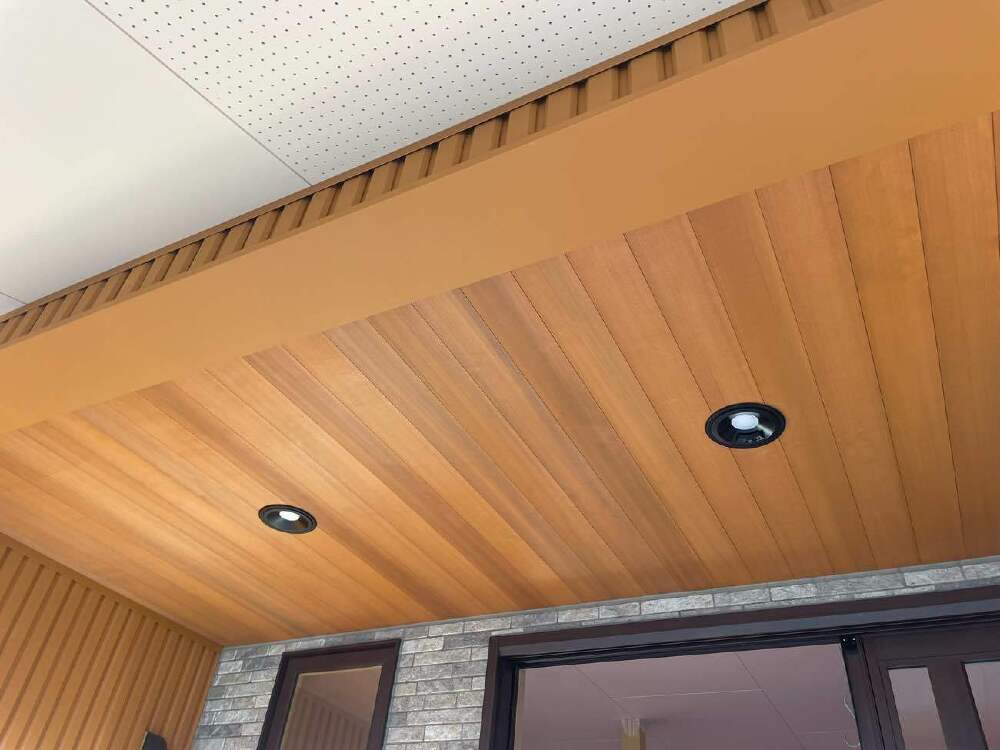

ポーチ軒天
外部が整ってきました。画像はポーチ部分の軒天で仕上げは米杉羽目板とダウンライトが施工されています。この米杉羽目板は弊社オリジナルの羽目板です。腐りにくく見た目もきれいなので人気ですが、材料が入ってこなくなり今では希少品となっています。
- 45. 2023年10月19日
-
断熱工事
屋根裏の断熱吹込み工事を行っています。吹込み厚さは300mm
- 46. 2023年10月30日
-
車庫土間コンクリート打設
インナーガレージでもある車庫に土間コンクリートを打設しました。もちろんこの車庫はBE区画外のため外部扱いとなります。
- 47. 2023年11月01日
-
外部現況
外部土間が打設完了いたしました。中はクロス工事も終わり照明器具付けを行っています。完成ももうすぐですね!
- 48. 2023年11月08日
-
建具工事
建具取付が行われています。いよいよお引渡し間近となってきました!
- 49. 2023年11月18日
-
完成 LDK
クリーニング、社内検査共に完了しました。現場はBEシステムが稼働しており、どの部屋においても快適な温度を保っています。これから冬を迎えますが、今までとは全く違った生活環境になると思います!冬の生活を存分にお楽しみください❣
- 50. 2023年11月18日
-
完成 玄関ホール
玄関ホールには、ちょうどいい目隠しにもなる既存の欄間を埋め込んだ壁を設置しました。
- 51. 2023年11月18日
-
完成 和室
お施主様のご要望通り、畳中心のお部屋が多く、また、どことなく以前暮らされていた雰囲気を引き継ぐ懐かしい空間を再現しました。大壁和室なのは、断熱を優先したところにあります。
- 52. 2023年11月22日
-
完成 外観
外観完成写真です。左手にはインナーガレージがあり、平屋住宅としてもボリュームを感じますね!
